Projektdagbok: Ringsjöskolan ombyggnad

Ringsjöskolan ombyggnad

I Ringsjöskolans byggnader bedrivs skolverksamhet som omfattar högstadieklass 7-9. Projektering 2024 och ombyggnad år 2025- 2026. Planerad inflyttning vårterminen 2027.

Vad kommer göras:

Renovering och mindre tillbyggnad för en modern högstadieskola med inspirerande utbildningsmiljöer och god arbetsmiljö. Ombyggnaden berör ca 6500 kvm med en nybyggnad på ca 210 kvm.

Dagbok

Ringsjöskolan tar form – snart dags för inflyttning i den nya skolmiljön

Etapp ett av renoveringen på Ringsjöskolan går in i sitt slutskede, och nu börjar skolans nya hjärta – Navet – verkligen ta form.

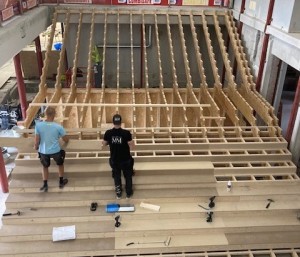

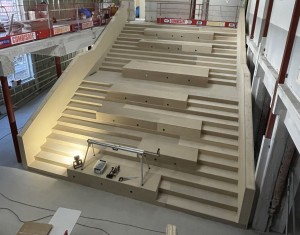

Trappan i Navet Trappa navet

En social mötesplats i skolans hjärta

Under hösten har arbetet pågått i stadig takt, och både elever och personal kan se fram emot att återvända till en inspirerande och välkomnande miljö när vårterminen startar i januari. I Navet, som blir en central mötesplats i byggnaden, växer nu en stor trappa fram.

Den är mycket mer än bara en passage mellan våningsplan – trappan blir en naturlig samlingspunkt och en social yta där elever kan sitta, umgås och röra sig genom skolan. Den fungerar dessutom som läktare mot den nya scenen vid skolkaféet, vilket skapar nya möjligheter för framträdanden, samlingar och gemenskap.

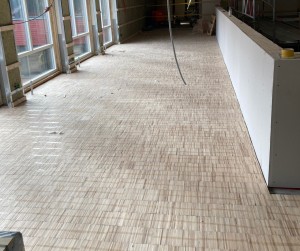

Golv i korridor Trappan i Navet

Varmt uttryck och naturliga material

Även interiören börjar få sin karaktär. Träpanelerna i klassrummen ger en varm och inbjudande känsla, medan det nya trägolvet och de strukturerade panelerna i Navet tillför liv och naturlig värme till miljön.

Utsidan tar också form – fasaden mot söder har fått sin röda ytterpanel, och med byggställningarna nere framträder nu skolans nya uttryck tydligt.

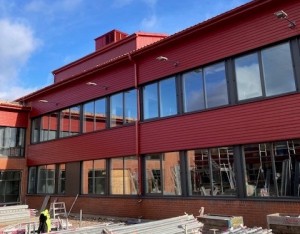

Ringsjöskolan fasad mot syd Ringsjöskolan fasad mot syd

Nära målgång – inflyttning efter årsskiftet

Slutbesiktningen av denna första etapp sker i december. Efter årsskiftet flyttar elever och personal tillbaka till de nyrenoverade lokalerna – en modern, hållbar och social skolmiljö som bjuder in till lärande och gemenskap. Därefter fortsätter arbetet med etapp två av renoveringen.

– Det är fantastiskt att se hur visionen börjar bli verklighet. Vi skapar inte bara nya lokaler, utan en miljö där eleverna verkligen kan trivas och växa, säger Bo Sjöberg, projektledare på Höörs Fastigheter.

Ringsjöskolan tar form – etapp 1 rullar vidare

Arbetet med Ringsjöskolan fortsätter i full fart och det är spännande att se hur byggnaden förändras steg för steg.

Klassrum under renovering

Klassrummen får en behaglig himmelsblå färg. Ljusgrå plastmatta finns under skyddspappret och akustikpaneler i trä kommer sättas på bortre väggen.

Från golv till tak

Klassrummen börjar nu ta form med nya golv och nymålade väggar. Toaletterna har fått kakel och plastmatta i härliga kulörer som för tankarna tillbaka till 60-talet – en fin balans mellan bevarande och förnyelse. De stora fönstren mot södra entrén släpper in ett generöst ljus, och i foajén är öppningen för den nya trappan nu redo. Inom kort påbörjas arbetet med den stora trappan, som blir en central del av skolans framtida uttryck och mötesplats. Varje platsbesök visar tydligt hur Ringsjöskolan sakta men säkert förvandlas till en modern och inspirerande lärmiljö för framtidens elever!

Korridor under renovering

Breda, ljusa korridorer öppnas i den nya skolan.

En framtidssäker skola – ljus, luft och energi i fokus

Med bättre ljusinsläpp, ljudkomfort och luftkvalitet, en uppgraderad utemiljö och energieffektivisering – inklusive solceller på taket – förvandlar vi skolan till en modern och hållbar lärmiljö. Efter ombyggnaden kan Ringsjöskolan välkomna fler elever och personal. Under byggtiden är eleverna placerade i moduler bredvid skolan. Det gör att renoveringen kan pågå smidigt med minimal påverkan på undervisningen.

Navet under renovering

Hålet där den stora trappan kommer installeras. Navet med cafeterian är på bottenplan och trappan upp ger ljus från alla håll.

Inflyttning etapp 1 – snart dags

När etapp 1 är färdigbesiktigad i december 2025 flyttar elever och personal tillbaka i januari 2026. Då påbörjas etapp 2, med fokus på den återstående delen av skolan och två tillbyggnader – bland annat ny huvudentré och elevhälsa – totalt omkring 250 kvadratmeter. Målet är att hela projektet ska stå klart i januari 2027.

Toalett under renovering

Kaklad toalett med brunaktigt kakel i nederkant som möter ett golv med rosa nyanser. Inspirerat av 60-talet.

Mer plats för lärande och gemenskap

När projektet är klart kommer skolans kapacitet att öka från dagens 408 elever och 60 anställda till cirka 550 elever och 80 anställda. Planerna omfattar flexibla klassrum, förbättrade gemensamhetsytor och nya mötesplatser för både elever och personal – allt för att skapa en hållbar, inspirerande och levande skola.

Ombyggnationen av Ringsjöskolan i full gång – en modern och hållbar skola tar form

Arbetet med att bygga om Ringsjöskolan är nu halvvägs in i den första etappen – en omfattande satsning på framtidens skolmiljö som sker i nära samarbete mellan Höörs Fastigheter, Höörs kommun och generalentreprenören MVB.

Nya mötesplatsen – Navet med cafeterian och en stor, öppen trappa

Halvvägs in i etapp 1 – från rivning till nybyggnation

– Vi har kommit ungefär halvvägs i etapp 1. Rivningsarbetet närmar sig sitt slut och parallellt har vi börjat bygga upp igen – med nya väggar, elinstallationer, VS, ventilation och målningsarbeten. Smidestommen för Navet har påbörjats, berättar Jan Johansson, projektledare på Höörs Fastigheter.

Miljösanering för en trygg och hållbar skolmiljö

Saneringen av miljöfarliga ämnen som PCB och asbest har pågått sedan start och förväntas vara helt färdig senast i slutet av juni. Med nya fönster, bättre isolering och moderna material skapas en energieffektiv och trivsam inomhusmiljö med förbättrad ljudkomfort.

Ljusare, öppnare och mer tillgänglig skola

– Det viktiga i det här projektet är att göra om från grunden och göra det ordentligt. Vi bygger bort dolda och mörka utrymmen och öppnar upp skolan med ljusare, mer tillgängliga ytor. Det kommer att märkas en stor skillnad i både funktion och känsla, säger Jan.

Illustrationsbild på Ringsjöskolans ombyggnation

Det nya skolbiblioteket

Inflyttning i nyrenoverade lokaler till våren 2026

Ringsjöskolan har en central och viktig roll i Höör. När etapp 1 är färdigbesiktigad i november i år är planen att elever och personal flyttar in i de nyrenoverade lokalerna vid vårterminsstarten 2026. Därefter inleds etapp 2, som omfattar den andra delen av skolan samt två tillbyggnader – ny huvudentré och elevhälsa – om totalt 250 kvadratmeter. Hela projektet väntas vara klart till januari 2027.

Mer plats för elever och personal

Den nya skolmiljön kommer att erbjuda öppna ytor, flexibla klassrum och förbättrade gemensamhetsytor – allt för att främja lärande, samarbete och social samvaro. Kapaciteten utökas från dagens 408 elever och 60 anställda till 550 elever och 80 anställda. Dessutom installeras solceller och byggnaden uppgraderas för att möta höga krav på energieffektivitet och hållbarhet.

En ny samlingspunkt med Navet och atriumgård

– Utöver den nya huvudentrén så får vi även en trevlig entré i söderläge och där vårsolen kommer där man kan sitta ute i en pergola med lite växter. Entrén för dig naturligt in i Navet med cafeterian och den stora öppna trappan upp vilket ger ljus från alla håll. Man kan även fortsätta rakt igenom och komma ut till den nya atriumgården, säger Jan.

Illustrationsbild på Ringsjöskolans ombyggnation

Den nya atriumgården

Eleverna får följa resan på nära håll

Under veckan har både elever, förtroendevalda och styrelse fått möjlighet att besöka byggarbetsplatsen under det första av flera planerade studiebesök. Genom regelbundna rundvandringar vill kommunen skapa en känsla av delaktighet och ansvar hos eleverna, där de får vara med på resan.

– Det är fantastiskt att kunna visa hur skolan växer fram – och kanske till och med inspirera någon elev att vilja jobba i byggbranschen i framtiden, säger Jan.

Tryggt genomförande med erfaren entreprenör

Med MVB som generalentreprenör känner Höörs Fastigheter stort förtroende för projektets genomförande.

– Det är en aktör med lång erfarenhet av stora samhällsprojekt och medarbetarna på plats är både lösningsorienterade och engagerade, avslutar Jan Johansson.

Illustrationsbild på Ringsjöskolans ombyggnation

Skolans nya huduventré

Ringsjöskolans ombyggnad har börjat – fokus på öppna ytor och hållbarhet.

Renoveringen och ombyggnationen av Ringsjöskolan har nu påbörjats. Projektet är en satsning på att skapa en modern, trygg och inspirerande miljö för eleverna. Den nya skolan kommer att präglas av öppna ytor, flexibilitet och hållbarhet för att ge eleverna de bästa förutsättningarna för lärande och utveckling. Ombyggnationen beräknas stå klart till vårterminen 2027.

Etablering av byggbodar vid Ringsjöskolan

Etablering av byggbodar vid Ringsjöskolan

Ringsjöskolan, som har funnits sedan 1969 och byggdes ut på 1980-talet, har länge varit i behov av upprustning.

Den nuvarande skolbyggnaden präglas av långa korridorer och stängda utrymmen, vilket gör det svårt för personalen att hålla uppsikt och skapa en trygg och stimulerande miljö för eleverna. Forskning visar att öppna ytor bidrar till en tryggare och mer inspirerande miljö, vilket är en viktig del i projektets vision. Skolan kommer därför att få en modernare och mer flexibel planlösning med större gemensamma ytor för både elever och personal.

illustration på Ringsjöskolan i Höör

Illustrationsbild av Ringsjöskolans entré efter ombyggnad (LINK Arkitektur)

Bättre lär- och arbetsmiljö

– Efter många års diskussioner och noggrant förarbete är vi nu glada för att ombyggnaden av Ringsjöskolan har påbörjats, säger Marie Nilsson, utbildnings- och skolchef. Detta markerar starten på vårt arbete för att skapa en bättre lär- och arbetsmiljö för både elever och lärare. Vårt mål är att utveckla en skolmiljö som främjar det fantastiska arbete som våra lärare och övriga medarbetare utför varje dag.

Den nya skolmiljön kommer att innehålla moderna klassrum som är utformade för att stödja lärande och skapa en optimal studiemiljö. Flexibla utrymmen kan anpassas efter olika undervisningsmetoder och behov. Dessutom förbättras de gemensamma ytorna för att främja social interaktion bland eleverna.

– För lärarna skapar vi bättre arbetsutrymmen som underlättar deras arbete. Vi är övertygade om att dessa förändringar kommer att ha en långsiktig positiv inverkan på både elevernas och lärarnas välbefinnande. Vi ser fram emot denna resa och är tacksamma för personalens stöd och engagemang. Tillsammans bygger vi en skola för framtiden, säger Marie Nilsson.

Öppen yta i skolbyggnaden (LINK Arkitektur)

Öppen yta i skolbyggnaden (LINK Arkitektur)

Större kapacitet

Renoveringen innebär inte bara en uppfräschning av skolans lokaler utan också en satsning på att möta framtidens behov. Kapaciteten på skolan ska utökas från dagens 408 elever och 60 anställda till 550 elever och 80 anställda.

Den nya utformningen ska också ge bättre förutsättningar för ämnesövergripande arbete och ökad tillgång till resurser som skolbibliotek.

Skolans yttre miljö kommer också att utvecklas med ökad grönska. Projektet inkluderar även installation av solceller och energieffektivisering för att minska miljöpåverkan.

Öppen yta i skolbyggnaden (LINK Arkitektur)

Öppen yta i skolbyggnaden (LINK Arkitektur)

Nytt skolbibliotek

Michael Kjellemar, rektor på Ringsjöskolan, betonar vikten av ombyggnaden:
– Renoveringen är viktig eftersom skolans nuvarande lokaler är gamla, slitna och inte fullt ändamålsenliga för att bedriva en utbildning som motsvarar dagens krav. Den nya miljön kommer att ge oss mer yta och bättre förutsättningar att ta emot fler elever. Dessutom får vi ett nytt skolbibliotek, vilket är avgörande för att möta utmaningarna i dagens samhälle där förmågan att läsa och tolka litteratur är viktig.

Nytt skolbibliotek i skolbyggnaden (LINK Arkitektur)

Nytt skolbibliotek i skolbyggnaden (LINK Arkitektur)

Byggstart och tidsplan

Ombyggnaden berör cirka 6 500 kvadratmeter, med en tillbyggnad på 210 kvadratmeter för elevhälsoteamet. Under byggtiden kommer delar av verksamheten att flytta till tillfälliga moduler på skolområdet. De första tre månaderna kommer rivningen att pågå. Därefter påbörjas arbetet med fasader, fönster och dörrar.
Arbetet med etapp 1 av ombyggnationen som omfattar den äldre delen har inletts. Under sommaren och hösten 2025 kommer bottenplattan för den nya byggnaden att gjutas. Etapp 1 beräknas vara klar till december 2025 och eleverna förväntas flytta in i den delen efter årsskiftet 2025–2026. I januari 2026 påbörjas etapp 2.

Färdigställandet av hela Ringsjöskolan beräknas stå klart december 2026 med målet att alla elever och personal ska kunna återvända till en färdig och moderniserad skola till vårterminen 2027.

Illustrationsbild på innergård på nya Ringsjöskolan (LINK Arkitektur)

Illustrationsbild på innergård på nya Ringsjöskolan (LINK Arkitektur)

Högre belastning på Östergatan

Under renoveringen kommer det att förekomma ökad trafik på Östergatan, då byggtrafik behöver använda gatan för att nå arbetsplatsen. Omläggning av vissa gång- och cykelstråk kommer göras. Eftersom Östergatan är den enda praktiska vägen för entreprenörer och leverantörer, ber vi vänligen allmänheten att ha förståelse för den tillfälliga ökningen i trafik under arbetets gång.

Hållbarhet och långsiktighet

Byggentreprenaden har tilldelats MVB, en erfaren aktör med lång erfarenhet av stora samhällsprojekt. Fokus på hållbarhet och energieffektivisering är också en central del i ombyggnaden, vilket gör satsningen både framtidsinriktad och miljömedveten. Renoveringen av Ringsjöskolan är en viktig del i Höörs kommuns långsiktiga arbete för att skapa moderna, ändamålsenliga och hållbara skolmiljöer för både elever och personal.

Omfattande renovering av Ringsjöskolan – satsning på framtidens utbildningsmiljö.

Höörs kommun tar nu nästa steg för att förverkliga en omfattande renovering och ombyggnation av Ringsjöskolan. Höörs Fastigheter har grönt ljus för projektet, som syftar till att skapa moderna, ändamålsenliga och energieffektiva skollokaler.

Illustrationsbild av Ringsjöskolan efter ombyggnad

Illustrationsbild av Ringsjöskolans entré efter ombyggnad

Fokus på arbetsmiljö och kapacitet

Ringsjöskolan, som byggdes 1969 och byggdes till 1989, har länge varit i behov av upprustning. Idag har skolan cirka 370 elever och 60 personal, men efter ombyggnaden ska kapaciteten utökas till att kunna ta emot 550 elever och 80 personal. Förbättrad arbetsmiljö, moderniserad teknik och en inbjudande yttre miljö står i centrum för projektet.

Skolans nuvarande lokaler består av många korridorer och stängda utrymmen, vilket gör det svårt för lärare och personal att hålla uppsikt och få en bra överblick. Enligt forskning bidrar öppna ytor till en tryggare miljö, och den nya utformningen kommer därför att präglas av öppna och flexibla ytor. Samtidigt ger en modern och fräsch miljö ökad stimulans och motivation, något som gynnar både elever och personal.

Renoveringen omfattar 6 500 kvadratmeter lokalyta samt en ny huvudentré, en tillbyggnad på 210 kvadratmeter för elevhälsoteamet. Projektet inkluderar även energieffektivisering, installation av solceller och en bättre koppling mellan skolan och matsalen.

MVB – Generalentreprenör för projektet

Byggentreprenaden för projektet har tilldelats MVB, som vann upphandlingen och blir generalentreprenör för ombyggnationen. MVB är en av Sveriges största privatägda byggkoncerner, med lång erfarenhet av stora samhällsprojekt och ett starkt fokus på hållbarhet. Bolaget har tidigare genomfört flera framgångsrika bygg- och renoveringsprojekt inom skola, vård och offentlig sektor, vilket gör dem väl rustade för att hantera den omfattande renoveringen av Ringsjöskolan. MVB var även totalentreprenör till Maglehill som slutfördes tidigare i år.

Illustationsbild på innergård på nya Ringsjökolan

Illustationsbild på innergård på nya Ringsjökolan

Investeringar och tidplan

Projektets totala budget är beräknad till cirka 130 miljoner kronor, som till största delen finansieras genom hyreskostnader. Byggstart planeras efter årsskiftet 2025, och färdigställande är satt till december 2026. Projektet är uppdelat i två etapper, etapp 1 är färdigställt under december 2025. Under byggtiden kommer verksamheten delvis förflyttas till befintliga moduler inom skolområdet, med målsättningen att återvända till en färdig och uppgraderad skola till vårterminen 2027.

Förbättrad miljö för elever och personal

Renoveringen innebär inte bara en modernisering av skolan utan också en satsning på hållbarhet och trivsel. Fokus ligger på att skapa bättre ljus, ljud och luftförhållanden som främjar en inspirerande och trygg studiemiljö. Även skolans yttre miljö ska förbättras med ökad grönska och tillgänglighet.
Projektet är ett led i Höörs kommuns långsiktiga planering för att möta framtidens behov och ge både elever och personal de bästa förutsättningarna. Kommunfullmäktige tog beslutet om renoveringen 2024-05-22.

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Höörs fastigheter tillsammans med Höörs kommun förbereder nu inför byggstart på renoveringsprojektet av Ringsjöskolan. Lokalerna är slitna och behöver anpassas för att möta framtidens krav och behov. Byggentreprenad håller nu på att upphandlas och byggstart sker efter årsskiftet 2025.

Ringsjöskolan, som ursprungligen uppfördes 1969 och byggdes ut 1989, har nu ett behov av att renoveras och byggas ut. Skolan omfattar även en separat byggnad i norr, där storkök och matsalsverksamhet bedrivs. På Ringsjöskolan, som är en 7-9-skola, går nästan 400 elever. Cirka 50 personer arbetar på skolan.

Illustrationsbild av Ringsjöskolan efter ombyggnad

Illustrationsbild av Ringsjöskolans entré efter ombyggnad

Stora delar av skolans lokaler har brister i komfort, särskilt vad gäller inomhusklimat och teknisk standard. Ytskikt, inredning och utrustning är slitna och i behov av modernisering. Det finns ett välkänt och tydligt behov av att skapa ändamålsenliga lokaler, öka kapaciteten och förbättra arbetsmiljön samt trivseln genom omfattande renovering och ombyggnation.

Projektet har länge varit en prioritet och är inkluderat i kommunförvaltningens lokalförsörjningsplan samt i budgetarna för både lokalbolaget och kommunen. De ursprungliga programhandlingarna för projektet togs fram 2017 och reviderades 2022.

Illustationsbild på innergård på nya Ringsjökolan

Illustationsbild på innergård på nya Ringsjökolan

Ringsjöskolans lokaler består av många korridorer och ”stängda” utrymmen vilket gör det svårt för både lärare och personal att hålla uppsikt och få en överblick.
Forskning säger att öppna ytor ger en tryggare miljö. En ny och fräsch miljö ökar dessutom både stimulans och motivation. Hos personal såväl som hos elever.

Lokalerna behöver moderniseras för att möta verksamhetens krav på lokaler, men också för att möta fastighetens krav. Eftersom skolan byggts om i omgångar finns det system av olika kvalitet som behöver säkerställas.

Byggarbetet, som förväntas ta mellan 18 och 24 månader, kommer att delas upp i två etapper. En del av verksamheten planeras att flytta till befintliga moduler inom Visdomen 4, med målet att detta ska vara klart inför vårterminens start i januari 2025. Enligt nuvarande tidplan är målsättningen att den renoverade skolan ska vara redo för inflyttning till höstterminens början i augusti 2026.

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Ringsjöskolan är ute på anbudsräkning. anbud väntas senast 28 oktober.

Illustrationsbild av Ringsjöskolan efter ombyggnad

Illustrationsbild av Ringsjöskolans entré efter ombyggnad

  • Evakuering av skolan etapp 1 påbörjas under hösten 2024
  • Byggstart etapp 1 under januari 2025 och planeras vara klart december 2025
  • Hela projektet beräknas vara klart dec 2026
  • Investeringskostnad ca 130 miljoner
Illustationsbild på innergård på nya Ringsjökolan

Illustationsbild på innergård på nya Ringsjökolan

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Illustationsbild på öppen yta inomhus på nya Ringsjökolan

Fler projekt

  • blåvitt hus

Ombyggnation Mossen – f.d. Hälsans Hus

8 april 2025|

Projektdagbok: Ombyggnation Mossen/ f.d. Hälsans Hus Marklägenheter med uteplats i gröna Sätofta Höörs Fastighets Lokal AB köpt fastigheten Mossen 1, förr kallat Hälsans Hus, på Bangårdsgatan i januari 2024. Fastigheten, som ursprungligen uppfördes

  • illustration på Ringsjöskolan i Höör

Ringsjöskolan ombyggnad

25 november 2024|

Projektdagbok: Ringsjöskolan ombyggnad Marklägenheter med uteplats i gröna Sätofta I Ringsjöskolans byggnader bedrivs skolverksamhet som omfattar högstadieklass 7-9. Projektering 2024 och ombyggnad år 2025- 2026. Planerad inflyttning vårterminen 2027. Vad kommer göras: Renovering

  • Fasad på marklägenheter i Sätofta.

Sätofta lägenheter

14 november 2023|

Projektdagbok: Sätofta marklägenheter Marklägenheter med uteplats i gröna Sätofta Fastigheten har 12 lägenheter fördelade på 4 byggnader med 3 lägenheter i per byggnad. Det är fördelat på 2- och 3-rumslägenheter med tillhörande uteplats

  • Illustrationsbild över Maglehillsskolan

Maglehill – Höörs nya entré från väster

14 november 2023|

Projektdagbok: Maglehill Projektdagbok Maglehill är Höörs största byggprojekt i modern tid. Projektet byggs i två etapper där första etappen innefattar ett särskilt boende med 56 lägenheter och andra etappen förskola, skola F-6, idrottshall,
